学术堂首页 | 文献求助论文范文 | 论文题目 | 参考文献 | 开题报告 | 论文格式 | 摘要提纲 | 论文致谢 | 论文查重 | 论文答辩 | 论文发表 | 期刊杂志 | 论文写作 | 论文PPT
学术堂专业论文学习平台您当前的位置:学术堂 > 管理学论文 > 项目管理论文

俄罗斯某液化天然气项目计划进度管理研究

来源:学术堂 作者:孙仍建;闫若冰;白佳;
发布于:2020-02-18 共4347字
项目进度管理论文第三篇:俄罗斯某液化天然气项目计划进度管理研究

  摘要:近年来,随着全球对清洁能源需求的日益增长,液化天然气(LNG)项目的规模也在向大型化发展。与侧重上游投资为主的传统油田项目相比,LNG项目的投资重心转向了下游复杂的液化工程的建设,同时也使之成为LNG项目投产的关键。为进一步了解计划进度管理工作在大型LNG项目中促建设、保投产方面的作用,对俄罗斯亚马尔LNG项目的建造过程进行了跟踪研究。该项目通过计划进度管理技术将复杂的建设过程化整为零,再施以目标设定-按步执行-实时对比-采取纠偏(PDCA)周期性闭环管理,同时借助进度信息平台和计划软件等进度管理工具,最终实现对项目建设的整体规划和控制,有效保障项目按期投产。因此,研究和分析计划进度管理技术在大型油气项目建设的应用,对合理安排建设进程和保障按期投产有积极意义。

  关键词:LNG项目; 计划进度管理技术; PDCA;

  Brief Introduction to Schedule Management on Construction of Yamal LNG Project

  Sun Rengjian Yan Ruobing Bai Jia Jiang Min

  CNPC International(Yamal)

  Abstract:Recently,the trend of upsizing is more obvious on LNG project. Comparing with traditional oil field project which mostly focuses on up-stream,LNG project pours major investment on complex LNG plant construction down-stream which is the key facility for gas liquefaction and the start-up of entire project. In order to well understand the role of scheduling work within the large LNG project construction,Yamal LNG project is set as a good example to do the study. In this project,with the help of schedule management technology,the whole complex project was broken-down into several small pieces and became a simple one. The PDCA(plan-do-checkvaction) regular closed-loop management and progress information platform & software also play an important role in monitoring and controlling construction progress and final start-up. Basically,schedule management technology is very vital to construction duration control in larger oil and gas project.

  0前言

  近年来,随着液化天然气(LNG)项目大型化发展,项目建设变得错综复杂,如何保证项目按期推进,是大型项目共同面对的问题。文章结合俄罗斯亚马尔LNG项目,从投资方角度浅谈该项目中的计划进度管理。

  1 俄罗斯亚马尔LNG项目简介

  1.1 项目投建方

  俄罗斯亚马尔LNG项目位于俄罗斯,北纬71度北极圈内,分别由中国石油天然气集团公司(持股20%)、中国丝路基金(持股9.9%)、俄罗斯诺瓦泰克公司(持股50.1%)、法国道达尔公司(持股20%)共同出资建设的年产1 740×104t LNG和100×104t凝析油的特大型天然气勘探开发、液化、运输、销售一体化项目。该项目总投资290亿美元左右,计划在2017年、2018年、2019年分三期依次投产[1]。

  1.2 建设内容

  该项目是大型LNG上下游一体化项目,范围涵盖了上游勘探开发、下游进气设施、LNG工厂、电厂、储罐、码头、支持设施等方面,其中下游建设是本文阐述计划进度管理的主要对象,具体下游工程建设范围见图1。



  图1 俄罗斯亚马尔LNG项目下游工程示意图

  1.3 建设地点环境

  项目位于俄罗斯西西伯利亚亚马尔-涅涅茨自治区的亚马尔半岛东北部,北纬71度北极圈内,是全球纬度最高的LNG项目。该地区自然条件恶劣,冬长夏短,冬季从9月至次年4月,期间有6个月为极夜,月份平均气温在-40~0℃之间,部分地区最低气温达-50℃以下,7月平均气温-10~10℃[2]。项目所在地缺少基础设施依托,所有建设、生活物资及人力均需通过海运或空运至现场。航道全年有8个多月处于冰冻期,多数时间运输需要使用带一定破冰能力的运输船,或专门破冰船协助。

  2 计划进度管理在项目中的应用

  2.1 计划进度管理体系建立———分级管理模式

  根据项目运作方式,在组织机构上,建立从上至下三个管理层级:投资方(YAMAL LNG公司);总包方(YAMGAZ公司,由法国Technip、日本Chiyoda和JGC组成);分包方(模块厂、现场建设公司)。

  在组织机构基础上,通过Work Break Down(WBS)工作分解结构,利用Primavera 6计划软件创建各级项目计划[3],见图2。

  投资方作为第一管理层级,编制项目一级、二级项目总体计划。

  总包商作为第二管理层级,根据投资方总体计划编制三级计划。

  分包商作为第三管理层级,根据三级计划编制具体实施的四级计划。

  创建计划时,项目实施策略、建造流程、工艺特点、建造难点、地理环境等因素须均纳入考虑,确保计划能够反映项目实际。俄罗斯亚马尔LNG项目计划编制主要依据:

  1)实施策略:电厂、公用工程设施需较早完成,为后续工艺生产线的调试提供支持;模块建造顺序,根据工艺线调试顺序安排。


  图2 俄罗斯亚马尔LNG项目WBS分解图

  2)施工条件:北极地区气温低,风雪大,光照时间短,严重影响施工效率(是通常国内模块厂工效的三分之一到二分之一),在工期和人力配备上,需重新考虑。

  3)模块运输船舶和航道:东北航道[4]冰期是限制条件(11月至次年4月为冰期),破冰船和模块船舶是关键资源。

  4)模块厂选取:将LNG工厂、电厂、公用工程采用模块化建造[5],共切分为142个模块。对于模块厂的选取,主要考虑LNG工厂的工艺流程、模块现场安装顺序、模块建造的复杂性、模块厂建造能力和地理位置、模块厂报价、模块厂财务状况等因素。

  5)码头能力:模块化建造将有集中到场卸船的要求,为避免码头资源瓶颈,在分析现有码头能力后,扩建了2个码头,消化了模块卸船高峰。

  6)模块厂遗留工作:在模块厂未完成的工作,将移至现场完成,考虑到现场工效问题,需在总体施工周期上平衡。

  7)长周期设备采买:冷剂压缩机系统、主冷换热器、电厂透平发电机、LNG储罐深冷潜液泵的制造地点和周期以及安装调试时间等要考虑。

  以上简述了俄罗斯亚马尔LNG项目计划管理的组织机构和计划创建过程,形成了管理层级联通、进度信息共享、目标方向一致的计划进度管理体系,见图3。

  图3 计划进度控制体系图

  2.2 计划进度管理体系运转

  通过在计划进度和工期上实施目标设定-按步执行-实时对比-采取纠偏(PDCA)[6]闭环管理机制,实现计划进度管理体系有效运转,推进项目建设。

  2.2.1 进度上的闭环管理

  俄罗斯亚马尔LNG项目三级计划作业项已达1.4万条,进度信息量巨大。为保持项目参与方在进度信息上同步,项目采用Easy Plant进度信息共享平台系统开展进度目标下达和实际进度统计工作,形成了进度目标从上至下的下达,实际进度自下而上层层汇报的工作闭环。同时,就出现的进度问题,召开业主方与总包方、总包方与分包方进度纠偏会,实现进度上PDCA闭环管理。

  2.2.2 工期上的闭环管理

  利用Primavera 6计划软件,采用Critical Path Method(CPM)关键路径法[7]开展工期风险分析[8],实现工期上的PDCA闭环管理。

  模块建造-运输-安装-调试是项目建设的关键路径,其中模块建造落后是主要问题[9],见图4。把模块建造-运输-安装-调试、电厂、进气设施、储罐等作业的预估工期作为输入,以三级计划作为逻辑推演基础,对投产日期做出1千次迭代推导[10],得出投产日期概率分布和投产日期概率图(P 20代表在该时间点前投产的可能性为20%,P 50、P 80以此类推),见图5。根据图5分析结果,在保证投产日期不变的前提下,修订阶段性目标,制定赶工措施,追赶进度,保障投产日期。

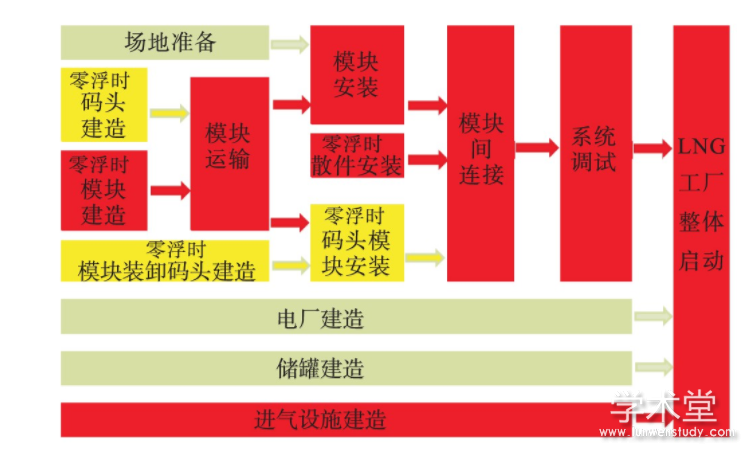

  图4 项目关键路径图



  图5 投产日期概率分布和投产日期概率图

  3 结论

  通过计划进度技术,把复杂的大型项目简单化,再以PDCA闭环为轨道,利用进度信息平台和计划软件等工具实施计划进度管理,进而实现对建设进展和工期的有效控制。

  发展和应用计划进度管理技术,在促进大型LNG项目建设,明确项目团队工作方向,制定科学有效决策,保障按期投产方面具有十分积极的意义。

  参考文献

  [1]郭俊广,夏春燕,余伟.亚马尔LNG项目开辟中俄能源合作蹊径[R].国际石油经济.2014(10):48-52.Guo Junguang,Xia Chunyan,Yu Wei. Yamal LNG Project Open A New Way On Russia and China Emerge Corporation[J].International Petroleum Economics,2014,22(10):48-52.
  [2] Barry.北极气候[EB/OL].[2019-05-06]. https://baike.baidu. com/item/北极气候/5022746? fr=Aladdin.Barry. Article Climate[EB/OL].[2019-05-06]. https://baike. baidu. com/item/Arctic Climate/5022746? fr=Aladdin.
  [3] Harris P E.项目规划和控制Oracle Primavera P6应用[M].孙然,译.北京:中国建筑工业出版社,2012.Harris P E. Project Planning and Control Oracle Primavera P6Application[M]. Sun Ran, trans. Beijing:China Architecture&Building Press,2012.
  [4] 北极航道.东北航道[EB/OL].[2019-05-06]. https://baike. baidu. com/item/北极航道/10363718? fr=Aladdin.2013.Article Channel. East North Line[EB/OL].[2019-05-06]. https://baike. baidu. com/item/Article Channel/10363718? fr=Aladdin.2013.
  [5]郭俊广,许涛,管硕,等.亚马尔LNG项目模块化建设经验解析[R].国际石油经济,2018(2):77-82.Guo Junguang, Xu Tao, Guan Shuo, et al. Analysis on Modularized Construction Experience of Yamal LNG Project[J].International Petroleum Economics,2018(2):77-82.
  [6] 戴明W E. PDCA循环[EB/OL].[2019-05-06].https://baike. baidu. com/item/Deming W E/7607401?fr=aladdin#9.Deming W E. PDCA Circulation[EB/OL].[2019-05-06].https://baike. baidu. com/item/Deming W E/7607401?fr=aladdin#9.
  [7]Mubarak S. Construction Project Scheduling and Control Second Edition[M]. New York:John Wiley&Sons,Inc. 2010.
  [8] Oracle Company.运用Primavera Risk Analysis实现工程进度风险分析[EB/OL].(2016-01-07).[2019-05-06].https://wenku. baidu. com/view/b90414db866fb84ae55c8d3b. html? from=search.Oracle Company. Project Progress Risk Analysis with Primavera Risk Analysis[EB/OL].(2016-01-07).[2019-05-06]. https://wenku. baidu. com/view/b90414db866fb84ae55c8d3b. html? from=search.
  [9]金艳.浮时方法在工程项目进度检测与控制过程中的应用研究[J].项目管理技术,2016(10):91-96.Jin Yan. Application of Float Time Method for Inspecting and Controlling Process in Projects[J]. Project Management Technology,2016(10):91-96.
  [10] 高斯,牛顿.迭代计算[EB/OL].[2019-05-06]. https://baike. baidu. com/item/迭代计算/472906? fr=aladdin.Gauss,Newton. Iterative Calculation[EB/OL].[2019-05-06]. https://baike. baidu. com/item/Iterative Calculation/472906? fr=aladdin.

点击查看>>项目进度管理论文(推荐范文8篇)其他文章
作者单位:中国石油集团中油国际(俄罗斯)亚马尔公司
原文出处:孙仍建,闫若冰,白佳,姜民.浅谈大型LNG项目建设计划进度管理——俄罗斯亚马尔LNG项目实践[J].天然气与石油,2019,37(06):107-110.
相关标签:
  • 报警平台
  • 网络监察
  • 备案信息
  • 举报中心
  • 传播文明
  • 诚信网站
