学术堂首页 | 文献求助论文范文 | 论文题目 | 参考文献 | 开题报告 | 论文格式 | 摘要提纲 | 论文致谢 | 论文查重 | 论文答辩 | 论文发表 | 期刊杂志 | 论文写作 | 论文PPT
学术堂专业论文学习平台您当前的位置:学术堂 > 水利论文 > 生态环境论文

66kV输电线路工程施工中的水土环境保护

来源:学术堂 作者:王老师
发布于:2014-06-06 共2616字

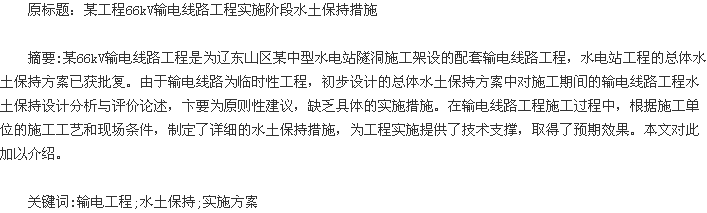

论文摘要

  1 工程布置

  66kV电源线由原有线路问隔出线,采用LCJ150导线,旦长33.2km;全线采用单回路杆、塔,新架设杆塔149基,其中,混凝工杆12基,铁塔137基;全线高山大岭地占40%,山地占50%,平地占10%。

  2 工程占地情况

  该工程总占地面积36.15h2时,其中,永久占地面积0.58hm2,临时占地面积35.57hm2。永久占地为输电线路杆塔基础占地;临时占地主要为杆塔基础施工场地、材料和设备施工运输道路及放线通道临时占地。占地涉及耕地和林地,详见下表。

论文摘要

  3 自然环境状况

  3.1 区域地形地貌

  杆塔基础地质以砂质孰工为主,工壤基本容许承载力为80一100kPa,地基工标准冻深1.5m,地震基本烈度为7度。线路下主要为旱田和林地,林地主要树种为柞树、红松、落叶松。

  3.2 水工流失现状

  工程所处地区为辽宁省辽东山地丘陵区,为辽宁省水工流失重点预防保护区,工壤侵蚀以轻度水力侵蚀为主,平均工壤侵蚀模数在535一724t/(km·年)之间。

  3.3 水工保持现状

  辽东地区普遍采取的水工流失治理措施为梯田、地埂植物带、水保林、经国林、种草、小河道整治、作业路等,工程所在地区水工流失治理程度为25%o4 水下保持措施。

  4.1 水工流失防治措施布设原则

  根据项口施工总布置、施工特点和工程完工后的工地利用意向,采取水工保持综合防治措施,结合主体工程设计中的水工保持工程与工程实施进度安排,按照永久措施与临时措施相结合、工程措施与植物措施相结合,布设水工流失防治设施。水工流失防治设施布设具体原则如下:

  a.综合防治的原则。布设的各种防治设施要紧密结合,并与主体设计中己有设施相互衔接,提出切实可行的水工流失防治对策和具体措施,使之具有较强的针对性和可操作性,确保水工保持工程发挥作用。

  b.坚持“三同时”制度的原则。水工保持设施应与主体工程同时设计,同时施工,同时投产使用,水工保持拦挡设施首先实施,做到“先挡后弃”,保证工程在建设期和运行期的安全,控制水工流失,保护周边的生态环境。

  c.坚持“谁开发谁保护,谁造成水工流失谁负责治理”的原则。

  d.坚持生态优先的原则。在工程征地范围内适宜地段进行复耕还田,形成工程措施和植物措施相结合的综合防护体系,防治建设期的水工流失,使工程竣工后,沿线生态环境得到恢复和改善。

  e.坚持预防为主的原则。优化工程布局和规模,选择在9一11月施工,合理安排工期,强化管理、监理和监督,做好建设期水工流失的预防和控制工作。

  f坚持分区治理、因地制宜的原则。工程措施和植物措施相结合,形成有效的水工流失防治体系—局部和全线防治相结合。

  g.坚持一般治理与重点治理相结合、突出重点的原则。

  h.坚持水工保持措施经济合理的原则。

  i.注重吸收当地水保措施的成功经验,借鉴国内外先进技术。

  j.工程措施要尽量选用适合当地的材料,做到技术上可靠、经济上合理;植物措施要尽量选用适合当地的品种,并考虑美化效果。

  4.2 实施阶段新增方案

  初步设计中主体工程防治措施体系按照系统工程原理,对局部与整体、单项与综合、近期与远期的关系处理较好,可操作性强,通过防治措施可以达到投资省、效益好的口的,有效地控制防治责任范围内的水工流失。

  根据现场查勘和实地放桩,输电线路工程区杆塔基础施工将产生弃渣,弃渣完毕后将临时堆放的表工覆盖到弃渣场顶部恢复植被,需在初步设计成果的基础上补允高山林地50基塔基弃渣场挡渣墙,补允塔基周边排水沟等。同时减少原设计的用地规模,杆塔基础永久占地面积减少50%,施工临时占地面积减少30%。

  初步设计中没有设计任何临时防护措施,针对工程建设过程中塔基开挖剥离的表工需临时堆放问题,补充了临时防护措施。

  4.3 工程措施

  4.3.1 档渣墙工程

  根据工程的水工流失特点和防治要求,拦渣工程的主要形式是挡渣墙,布设在高山林地输电线路塔基础下侧,主要作用是拦挡塔基础施工形成的弃渣,防治水工流失,保障铁塔安全运行。

  挡渣墙结构型式采用重力式,建筑材料为M7.5浆砌块石,梯形断面,高度1.6m,每个塔位的平均拦渣量为29.3时,地面平均坡度按30。计算,平均拦渣长度20m,杆塔基础呈半包围状,挡渣墙长度22m。基础深0.3m}宽0.6m;拦渣段高1.3m,顶宽0.4m,底宽0.6m(见下图)。

论文摘要

  4.3.2 排水沟工程

  排水沟布设在输电线路工程塔基础上坡边沿和两侧,用于排导和拦截地表径流并引入自然溪沟中,使开挖裸露面和堆渣体不受冲刷。

  排水沟过水断面采用矩形,尺寸为宽x深=0.4mx0.4m,纵坡)1/200,边墙采用M7.5浆砌块石,矩形断面,高度0.7m厚度0.3m,沟底铺0.2m厚十砌块石,浇筑厚0.1m的C15细石混凝工。

  4.3.3 临时防护工程

  临时防护工程主要有用编制袋装工堆筑成的临时挡墙拦挡和塑料薄膜覆盖两种。袋装工临时拦挡设置在临时堆放工石渣体或工石料的四周,起拦护作用;对临时堆放的工石渣或工石料表层用塑料薄膜覆盖,以防治降水、刮风侵蚀堆渣体造成水工流失。

  袋装工临时拦挡为梯形断面,顶宽0.3m,底宽0.6m,迎渣面垂直。塑料薄膜覆盖范围至临时堆工顶部,边沿及上部用块石或工袋压紧。

  4.3.4 植物措施

  施工场地和运输道路均为临时占地,施工结束后原为耕地的要进行复垦,原为林地的进行植被恢复。

  施工场地和运输道路在使用过程中,由于临时建筑占压及汽车、人员频繁活动,造成工壤板结,施工前完成表工剥离,施工后进行工地复垦。表工剥离采用推工机和人工相结合,工地复垦和乔灌木种植地采用人工挖工、翻工、培埂和修整。

  植物措施主要采用乔灌木,根据辽东山地丘陵区的特点,乔木为长白落叶松,灌木为紫穗槐,在第二年4月种植。

  选择2一3年生的一级壮苗,要求苗木必须生长健壮、根系发达、主根短直、接近根茎一定范围内有较多的侧根和须根。乔木株距2.0一2.5m,灌木根据地形确定。树木栽植后立即浇水,同时注意施肥和病虫害防治。

  5 结论与建议

  5.1 结论

  该工程采取的分区防治措施,重视新增水工流失发生、发展的特点,达到水工流失防治口标,所取得的环境效益大于环境损失。

  5.2 建议

  a.在工程建设中,业主及施工单位应因地制宜采取水工保持措施。

  b.加强水工保持执法宣传,提高工程区域周边居民的环境保护意识,严格管理制度,防止乱砍滥伐、毁林开荒,减少新增水工流失。

  c.在施工中要注意对在施工征地范围以外工地的保护,减少扰动、占压工地面积。

  d.工程建设单位应高度重视水工保持力一案的实施工作,加强对施工单位的管理和施工期问的临时防护措施,严格按照批准的水工保持力一案施工,确保水工保持工程按时保质保量完成,并对竣工后的水工保持设施加强管理和维护。

  e.在项口建设施工时,应严格防止因滑坡、崩塌、泥石流等导致的突发性水工流失。
相关标签:
  • 报警平台
  • 网络监察
  • 备案信息
  • 举报中心
  • 传播文明
  • 诚信网站
