排水工程污水管顶管施工技术研究

来源:学术堂 作者:周老师
发布于:2015-06-23 共2462字

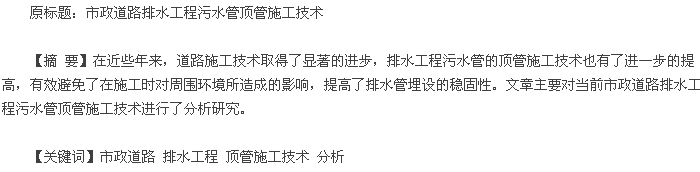

摘要

  1 排水工程污水管顶管施工技术的概述

  市政道路排水工程污水管顶管施工技术的应用就是指尽可能的不开挖或者是少开挖的一种管道施工技术。它是在道路排水工程中施工,一般不需要进行大面积的对路面进行开挖,因此对于周围环境的影响比较小,而且它的施工速度也比较快,管道的内壁不仅十分的光滑,而且还具有良好的密封性。但是,它的施工成本费用比较高。在近几年的实践中,它已取得了较为成熟的发展,施工工艺和方法都得到了创新。

  2 排水工程污水管顶管施工前的准备工作

  2.1 技术方面

  在进行施工前,施工方案的设计人员要充分的把自己的方案设计目的对施工的相关人员进行技术交底,把施工方案的总体规划贯穿于施工全过程。做好施工中的方案、图纸审查工作,要保证施工中的各项安全措施以及施工的具体环节,与此同时,为了使施工顺利进行,还要在施工前做好施工现场的测量和放样工作,确保各个环节的良好衔接。另外,在施工中也要做好技术性的沟通工作,施工的管理者要担负起自身的责任,重视组织、指导以及技术协调工作的顺利开展,为污水管顶管施工打下良好基础。

  2.2 施工方面

  在进行污水管道的施工前,因为是在地表下进行的,因此,就需要在施工开展前对施工地段的地下状况做全面详细的考察,对地下管线的分布以及可能影响到施工进程的障碍物进行分条详细的记录,并及时上报让管理者有正确的决策。对于施工前的临时水电线路的安装也要重点关注,如果施工范围之内需要对过路涵管和沟塘处理时,就需要提前进行施工。做好施工的原材料和相应的机械设备准备工作,要确保进场的顺序。

  2.3 复核方面

  在施工方案确定之后,还需要进行施工前的进一步核查和审核,主要是核查其与施工现场的具体变化情况是否一致,一般主要的核查对象是对桩号、机械设备等相关资料进行复核。

  因为在施工时是处于地表之下,因此,地表下水准的测量核查工作需要有准确的把握,确保其不会对施工造成太大的影响后再进行施工,这样就可以在很大程度上确保了施工工程的严密性,有利于施工的顺利开展。

  2.4 施工排查方面

  按照施工图纸设计的要求,对于污水排水管道的铺设方向以及开挖地段的周围进行清量工作,把施工现场的垃圾、废物、堆土等及时的清理,如果是在交通要道处的施工,则要及时的做好交通的协调工作。在地下管线相互交叉方面,应和相关的单位取得联系后进行技术交底和交流,及时准确的解决问题。

  在进行施工时,对路面的动土范围内需要做好施工中垃圾的清运工作,尽可能的确保施工周围环境的清洁,把造成的影响降为最低。

  3 顶管施工技术分析

  在市政道路排水工程污水管的顶管施工技术应用过程中,为了确保施工的顺利开展,需要做好足够的前期准备工作,主要包括:第一,对施工现场的地质状况、水文分布状况、地下各种线路管道的分布状况以及周围建筑物等进行详细的分析,制定出具有兼顾性的施工方案;第二,根据各个路段的水量排水状况,开展与之相适应的排水工程,对于路段的路面结构构成与对管道的受力影响作用相结合考虑,保证管道的内外直径和各种材料的强度符合要求,根据实际确定的施工方法确定最终的顶管长度;第三,通过对施工中各种参数数据的核算,科学选择顶管施工工艺,合理选用顶管机械和配套辅助设备,同时施工时要根据工期合理安排顶管工作井以及接收井的制作工作。

  不同的路段有不同的特征,施工方法的选择要尽可能的选择施工工期短、操作简单、高效率的方法,如有搅拌桩需对其垂直度和间距严格把握;在接收井和工作井方面要尽可能的采用人工开挖的方式,做到每开挖 0.8-1.0m 就设置相应护壁;在井底方面,不仅需要进行打木桩加固,还需要对井底及时的密封。

  顶管在出洞时,要在接收井的出洞混凝土墙处设置顶管的出洞止水圈,还要在出洞口外的 1.5m 范围之内压密注浆,这样可以有效的防止机头在出洞后不会出现下沉现象,有利于混凝土承载能力的提高;在施工的最后阶段,为了确保管线轴线的平顺和顶管施工的顺利进行,需要对接收井和工作井的监控测量工作、设备安装时轴线的定位工作等进行严格的落实。

  4 顶管施工过程中常见的问题以及处理对策

  第一,排水管道位置发生偏移。这一现象产生的原因一般是在测量工作时没有把握好测量的准确性,也可能是施工技术的采用不合理等导致管道的位置与施工的规定不一致。解决对策首先是在测量工作上要严格按照测量的规范性要求进行;其次,做好轴线和纵坡的测量验收工作;最后,如果需要对建筑物进行避让时,需要选择在适当的位置设置连接井,它的转角要大于 135°。

  第二,闭水试验达不到要求。产生的原因主要是因为施工的基础不均匀、施工质量不高或者是管道的端头密实性不好等造成的。应对措施是在出现渗漏的位置处做好相应的标记,把排水管内部的积水及时的排出,对于一些渗漏处较为细小的位置,可以采用水泥浆或者是防水涂料进行全面的涂刷处理,如果渗漏的位置过大较为严重,已经没有了采取防护措施的价值,那么就需要进行返工处理。

  第三,基坑回填土的沉陷。基坑回填土的沉陷问题在大多数的顶管施工中是较为常见的一种现象,产生的原因主要是在压实时由于压实机具(械)的选用不合理造成的,对于填料的质量控制、含水量的控制上也没有很好的把握等原因造成的。

  解决措施有:对于造成其他的建筑物基础出现脱空破坏时,需要采用注浆的方式进行填充,这样可以加强基础的稳定性;对于结构破坏方面,要把质量不合格的填料进行及时的挖出,再采用质量合格的具有好的稳固性的填料进行填充,这样可以充分的保证在填料方面不会对沉陷发生造成太大的影响,有助于稳定性的提高。

  5 结语

  在现代市政道路排水工程污水管道的施工建设中,顶管施工技术是一种较为新型的施工工艺,可以降低施工的难度,加快施工工期,促进施工质量的提高。在具体的应用过程中要对可能出现的影响因素及时的分析处理,在实践中不断的创新完善,从而使其在排水工程中的应用价值得到最大发挥。
